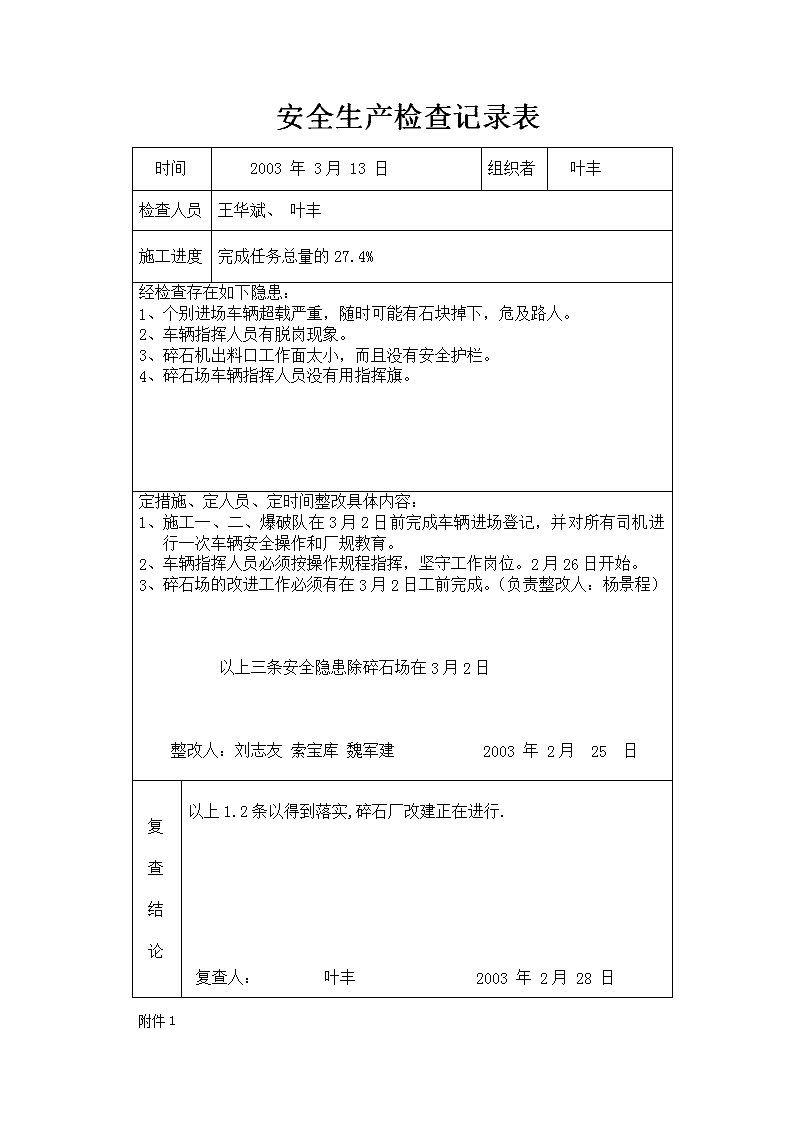

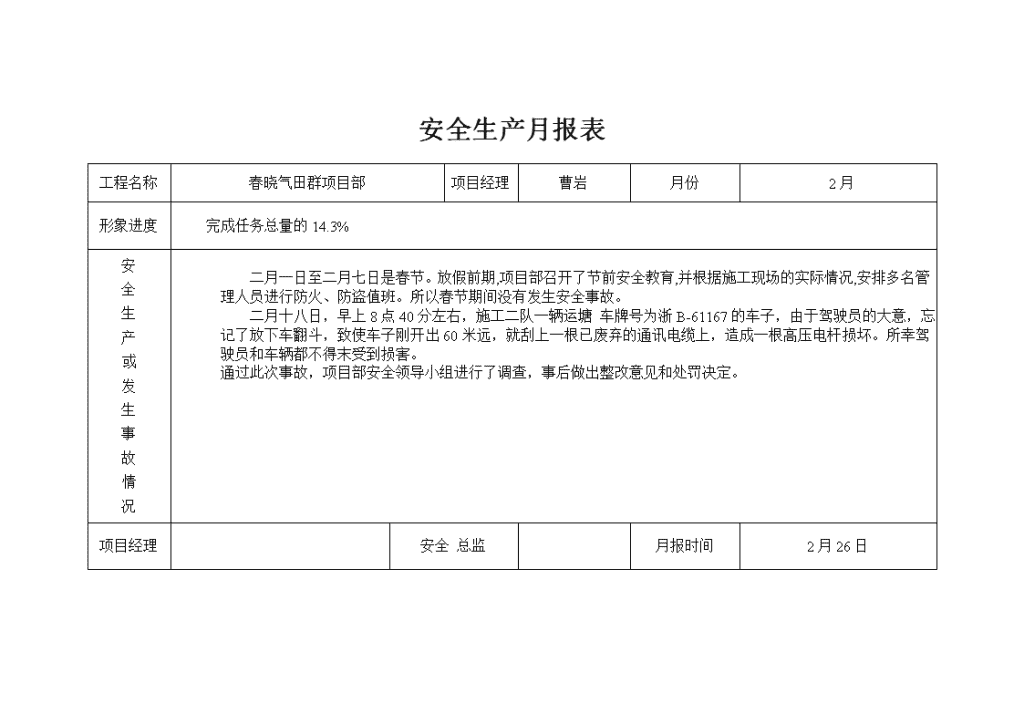

'安全生产月报表工程名称春晓气田群项目部项目经理曹岩月份2月形象进度完成任务总量的14.3%安全生产或发生事故情况二月一日至二月七日是春节。放假前期,项目部召开了节前安全教育,并根据施工现场的实际情况,安排多名管理人员进行防火、防盗值班。所以春节期间没有发生安全事故。二月十八日,早上8点40分左右,施工二队一辆运塘车牌号为浙B-61167的车子,由于驾驶员的大意,忘记了放下车翻斗,致使车子刚开出60米远,就刮上一根已废弃的通讯电缆上,造成一根高压电杆损坏。所幸驾驶员和车辆都不得末受到损害。通过此次事故,项目部安全领导小组进行了调查,事后做出整改意见和处罚决定。项目经理安全总监月报时间2月26日 时间2003年3月13日组织者叶丰检查人员王华斌、叶丰施工进度完成任务总量的27.4%经检查存在如下隐患:1、个别进场车辆超载严重,随时可能有石块掉下,危及路人。2、车辆指挥人员有脱岗现象。3、碎石机出料口工作面太小,而且没有安全护栏。4、碎石场车辆指挥人员没有用指挥旗。定措施、定人员、定时间整改具体内容:1、施工一、二、爆破队在3月2日前完成车辆进场登记,并对所有司机进行一次车辆安全操作和厂规教育。2、车辆指挥人员必须按操作规程指挥,坚守工作岗位。2月26日开始。3、碎石场的改进工作必须有在3月2日工前完成。(负责整改人:杨景程)以上三条安全隐患除碎石场在3月2日整改人:刘志友索宝库魏军建2003年2月25日复查结论以上1.2条以得到落实,碎石厂改建正在进行.复查人:叶丰2003年2月28日安全生产检查记录表附件1 ##############春晓气田群项目部隐患整改通知书责任单位施工一队编号004部位施工现场及道路边修理点时间2003.3.13隐患描述:1、路(水泥路旁边)上散落的零散石块以及电线杆头,没有清理和围护,给进出施工现场的车辆,留下了安全隐患。2、道路旁边的修理点。各种生活用品、垃圾、修理工具随意丢弃,不符合安全、环保要求。性质停工整改整改后应达到的标准:1、确保道路(责任段)没有安全隐患。2、临时设施应符合安全环保要求。边施工边整改限期完成时间2003年3月14日通知人叶丰签发人主送:抄送: ##############春晓气田群项目部隐患整改通知书责任单位施工二队编号005部位车辆修理点和驾驶员生活区时间2003.3.13隐患描述:1、车辆修理点内,氧气、乙炔、液化气瓶混杂放置,没有安全距离,而且与油料、轮胎和各种杂物混放。2、用电未按施工现场用电安全规程操作,有用铜线作熔断丝,一闸多接,布局不合理。1、进入施工现场车辆的行驶证、驾驶证应在下星期三之前交项目部。2、车辆指挥人员必须按新发的操作规程认真执行操作。3、驾驶员居住环境卫生脏乱,不符合安全环保要求。性质停工整改整改后应达到的标准:1、氧气瓶、乙炔瓶、液化气瓶必须分开放置,安全距离最小5米。2、工用电必须按要求布置,并且要做到一机一闸,不得用铜线替代熔断丝。3、驾驶证和车辆行驶证的复印件按要求交项目部备案,如再有拖延按每车50元处罚。4、车辆指挥必须有遵守安全操作规程。5、驾驶员居住环境应干净、整洁。边施工边整改限期完成时间2003年3月14日通知人叶丰签发人主送 ##############春晓气田群项目部隐患整改通知书责任单位碎石厂编号006部位碎石机和居住区时间2003.3.13隐患描述:1、碎石机上部未按要求加护栏,进料口操作人员安全带配置不够,随时有滑进料口的危险。2、用电未按施工现场用电安全规程操作,有用铜线作熔断丝,一闸多接,布局不合理,不符合施工现场临时用电要求。3、车辆指挥人员不到位,而且经常不便拿指挥旗。1、换班记录没有按要求填写。2、安全交底书面材料没有按时交项目部。性质停工整改整改后应达到的标准:1、进料口前部加装护栏,而且是料口操作人员都必须戴安全带操作。2、临时用电应符合要求。3、车辆指挥人员按操作规程指挥。4、换班记录认真填写,书写干净整洁。5、安全交底应在3月16日前交项目部安全组。边施工边整改限期完成时间2003年3月14日通知人叶丰签发人主送: 附件2春晓气田群项目部隐患整改通知回单通知部门施工二队通知书编号005工程名称及部位时间2003、3、13整改方案或措施:自检意见工程部意见整改单位经办人负责人 参加教育、培训人员实施记录表培训项目培训内容培训教师(签字)培训方式培训地点培训时间参加教育、培训人员(签字):培训单位(章):培训负责人签字:年月日 施工人员安全教育卡汇总表编号:序号姓名工种年龄性别进企业日期教育时间教育内容变换工种记录制表人:年月日 班组安全活动记录表班组:日期参加人员天气施工部位活动类别工作内容安全活动内容记录: 工地安全日记日期项目经理日记内容记录:日期项目经理日记内容记录: 施工用电安全技术要求和验收表施工单位:工程名称:序号验收项目技术要求验收结果1外电防护在建工程(含脚手架具)的外侧边缘与外电线路的边线小于安全操作距离时必须编制外电防护方案,可采取增设屏障、遮拦、围拦或防护网,悬挂醒目标志牌等防护措施,防护屏障应采用绝缘材料搭设,距离过近防护措施无法实施时,应迁移外电线路。2接地与零保护系统采用TN-S系统,重复接地不得少于3处,每一处接地电阻不大于10欧姆,接地材料应采用钢管、角钢、圆钢,接地线也可与建筑基础接地相连接;保护零线与工作零线不得混接,同一施工现场电器设备不得一部分作保护接零,一部分作保护接地3配电箱、开关箱施工现场配电系统应实行三级配电、三级保护,配电箱内应在电源侧装设明显段开点的隔离开关,漏电保护器装设应符合分级保护的原则,配电箱应采用定型化产品,多路配电英明显标识。严禁使用倒顺开关。4现场照明施工现场照明用电应设置照明配电箱,照明电线采用三芯电缆线;灯具金属外壳及金属支架必须接保护零线,灯具安装高度应符合要求,室内线路及灯具低于2.4米的及潮湿场所,手持照明灯必须使用36V及以下安全电压电源供电。5配电线路架空线路必须设在专用电杆上(砼、木杆)并装设横但绝缘子,采用绝缘导线;架设高度、线间距离、导线截面、档距、相序排列、色标应符合要求。电缆线应采用埋低或架空敷设,严禁沿地面明设、随意拖拉或绑架在脚手架上,电缆线穿越建筑物、道路和易受机械损伤的场所必须采用保护措施,严禁使用四芯或三芯电缆外加1根电线代替五芯或四芯电缆及老化、破皮电缆。6电器装置设备容量大于5.5KW的动力电路必须采用自动开关及降压启动装置,不得采用手动开关控制;各种开关电器、熔断丝的额定值应与其用电设备的额定值相适应,严禁用其他金属丝代替熔丝,电器装置应使用合格产品。7变配电设备配电室内应有足够的操作、维修空间,配电屏(盘)应装设计量仪表、电压表、指示灯、短路、过负荷装置和漏电保护器;系统标识应明显,禁令标志牌齐全,并设置砂箱及绝缘灭火器材。验收结论意见验收人员项目经理:施工员:技术负责人:电工:方案编制者:安全员:验收日期:年月日 挖土机械安全技术要求和验收表施工单位:工程名称:挖土机型号:序号验收项目技术要求验收结论1一般要求挖土机行走和作业场地地面应坚实平整,如地面松软应枕木或垫板,施工区内有地下电缆和供排水管道时,必须有标志,严禁在离电缆1米内作业。雨季施工时,机械作业完毕应停放在较高的坚实地面上,挖土深度超过5米时,应计算土壤稳定性。2空载试验各仪表指示正常,操作控制灵敏有效,离合器接合平稳,分离彻底,无异响、不过热;工作及回转机构,工作正常无卡滞、抖动、撞击现象,制动灵敏可靠;行走机构行驶时无偏磨、啃轨现象3载荷试验动臂倾斜45度,以正常作业速度用较大切土深度挖掘到满斗,然后收回铲斗卸土;铲斗满载时,伸到最低位置,提升到最大高度后下降铲斗,每下降1米,制动一次;满载提升到离地面2米处,向左、右各回转360度;再作挖掘、装载、回转、自由卸载作业循环试验。验收结论意见验收人员验收日期:'
